Como verifico a precisão dos meus custos de trabalho de ERP sincronizados?
Objetivo
Criar um visualização do orçamento no Procore para ajudar a verificar a precisão dos custos da obra no Procore e no respectivo software de contabilidade ERP.
Fundo
Para conectores de ERP que oferecem sincronização transacional, pode haver discrepâncias ocasionais nos valores de Custos da obra em um projeto.
Coisas a considerar
Passos
Criar uma nova visualização do orçamento
- Acesse a ferramenta Administrador da empresa.
- Em "Definições da ferramenta", clique em Orçamento.
Ponta

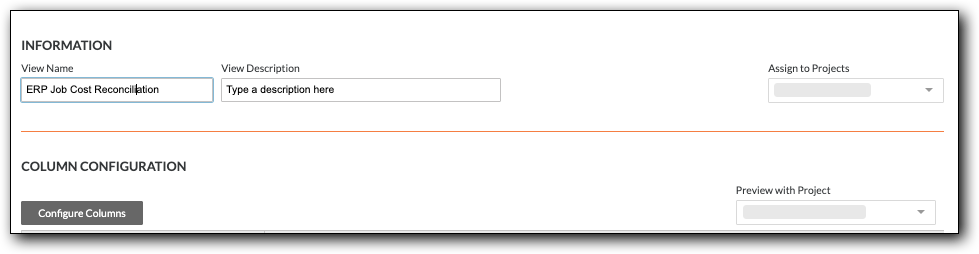

Você sabia que também pode iniciar a página "Visualizações do orçamento" diretamente da ferramenta Orçamento do projeto? Um Administrador do Procore pode abrir a página "Visualizações do orçamento" na ferramenta Administrador da empresa diretamente do orçamento de um projeto. Para fazer isso, maximize o barra lateral correto na ferramenta Orçamento ao visualizar a guia "Orçamento". Na seção "Configurações", clique no link Configurar visualizações de orçamento. - Clique em Configurar nova visualização do orçamento.
- Na janela Configurar um novo orçamento , selecione o Orçamento de custos indiretos de ERP do Procore e clique em Criar.

- Clique em Configurar colunas.
Crie uma coluna de origem para exibir valores transacionais de custo da obra em:
- Clique em Criar coluna de origem.
- Configure a coluna Nova Origem.
- Insira "Custos transacionais da obra" no campo Nome da coluna .
- Selecione Custos Indiretos no campo Origem da coluna.

- Selecione os seguintes filtros:
- Tipo. Adicione marcas de seleção às caixas ao lado dos seguintes tipos de item:
- Fatura
- Despesa
- Folha de pagamentos
- Medições do subempreiteiro
- Estado. Adicione um marca de verificação ao status Aprovado.
- Clique em Salvar para salvar a configuração da coluna de origem.
- Tipo. Adicione marcas de seleção às caixas ao lado dos seguintes tipos de item:
Crie uma coluna de origem para exibir os valores de custo da obra de ERP em:
- Clique em Criar coluna de origem.
- Configure a coluna Nova Origem.
- Insira Custos da obra de ERP no campo Nome da coluna .
- Selecione Custos da obra de ERP no campo Origem da coluna .
- Clique em Salvar para salvar a configuração da coluna de origem.
Crie uma coluna calculada para determinar a variância:
-
Clique em Criar coluna calculada.
- Configure a coluna Nova Fórmula :
- Insira "Variação" no campo Nome da coluna .
- Selecione Moeda na lista suspensa Formato .
- Na primeira lista suspensa Escolha uma coluna , selecione Custos da obra de ERP.
- Selecione Subtrair (-) no menu suspenso Operações .
- Na segunda lista suspensa Escolha uma coluna , selecione Custos transacionais da obra.
- Clique em Salvar para salvar o novo coluna calculada.
Após fechar a janela Configurar colunas, o sistema retornará à janela da nova visualização do orçamento, onde você poderá visualizar a nova visualização e atribuí-la aos seus projetos.

Atribuir a projetos. Coloque um marca de verificação ao lado dos projetos desejados na lista suspensa.
Visualizar com o Project. Selecione um projeto na lista suspensa para visualizar com o novo modo de exibição aplicado. Na Visualização, as colunas recém-criadas aparecerão à direita da tabela:

Se você encontrar alguma variação inesperada, Contato ERP Apoio para confirmar as etapas a serem resolvidas.
