Pular para o conteúdo principal
Procore

(Beta) Editar Financiamentos

 Versão limitada
flag-us.png A ferramenta Financiamento está disponível como uma versão limitada para clientes do Procore nos Estados Unidos que implementaram o dicionário de ponto de vista do Procore para proprietários. Para saber mais, consulte Quais nomes e termos de ferramentas são diferentes no Procore para empreiteiros gerais, proprietários e empreiteiros especializados?

Objetivo

Para editar um financiamento.

Fundo

Você pode editar um financiamento a qualquer momento. Para proteger seu financiamento contra adições, atualizações ou exclusões inadvertidas, somente usuários com as "Permissões de usuário necessárias" podem editar um financiamento. Além disso, a configuração padrão do Procore é restringir os usuários de editar os SOV (Itens do contrato) quando o financiamento estiver no status "Aprovado".

Coisas a considerar

  • Permissões de usuário necessárias:
    • Permissões de nível "Administrador" na ferramenta Financiamento do projeto.
  • Informações adicionais:
    • A configuração padrão do Procore é restringir que todos os usuários editem os SOV de um financiamento quando um financiamento estiver no status "Aprovado". Por exemplo, você não pode editar um SOV em um financiamento com o status "Aprovado". Isso também é verdadeiro quando o SOV no FCO (Alteração contratual de financiamento) ou medição ao proprietário está no status "Aprovado".
    • Embora seja uma configuração incomum ATIVAR, você pode configurar um financiamento para que os usuários com as "Permissões de usuário necessárias" possam editar o financiamento em qualquer status. Para saber mais, consulte O que é a definição "Habilitar itens do contrato sempre editáveis"?

Passos

Editar um financiamento

  1. Acesse a ferramenta Financiamentos do projeto.
  2. Localize o financiamento a ser atualizado na lista.
  3. Clique no link Número para abri-lo.
  4. Clique no botão Editar contrato .
  5. Escolha entre as seguintes opções:

Editar as informações básicas

Atualize as informações básicas do contrato da seguinte forma:


 Notas
  • Não há campos obrigatórios ao adicionar as informações básicas do contrato.
  • Se você clicar no botão Criar sem concluir nenhum entrada de dados, o Procore salvará o financiamento, listará você como criador e o colocará automaticamente no status Rascunho.
  • Número
    Para numerar o(s) seu(s) financiamento(s), escolha uma destas opções:
    • Se você numerar seus contratos usando um sistema de numeração sequencial, poderá inserir qualquer combinação de caracteres alfanuméricos nessa caixa. Para contratos subsequentes, o Procore aplica automaticamente a numeração consecutiva em ordem crescente.
      Exemplo

      Os exemplos abaixo mostram como funciona a numeração consecutiva ascendente do Procore:

      • Se o contrato anterior era 1, os contratos seguintes são 23e assim por diante.
      • Se o contrato anterior fosse PC-0001, os próximos contratos serão PC-0002PC-0003e assim por diante.
      • Se o contrato anterior era DCA00010-12-G-0001, os próximos contratos são DCA00010-12-G-0002DCA00010-12-G-0003e assim por diante.
    • Se você NÃO numerar seus contratos usando numeração sequencial, poderá inserir manualmente um número exclusivo para cada financiamento. Para fazer isso, digite sobre a entrada existente na caixa Número . NÃO é permitido ter números de contrato duplicados.
  • Empresa Financiadora
    Selecione o nome da empresa do proprietário do projeto ou do cliente do projeto na lista suspensa. Esta é a empresa proprietária do projeto de construção ou o cliente que contratou sua empresa para supervisionar a obra do projeto. Para aparecer como uma opção de lista, adicione uma empresa ao Diretório do projeto
  • Título
    Insira um nome descritivo para o contrato.

Editar as informações gerais

Atualize o contrato com informações mais gerais:clipboard_e4ff8c1cb4f2238d8af6ed474621b0449.png

  • Estado
    O Procore atribui automaticamente o status "Padrão" aos contratos. Para selecionar um status diferente, escolha um dos rótulos de status na lista suspensa. As opções incluem RascunhoSaiu para cotaçãoSaiu para assinaturaAprovadoConcluído ou Rescindido.
     Obs.
    Para criar FCOs (Alterações contratuais de financiamento) e invícios de financiamento, o status do seu financiamento deve ser definido como Aprovado ou Concluído.
  • Executado
    Marque essa caixa de seleção se o contrato tiver sido totalmente executado. Um contrato totalmente executado é um acordo juridicamente eficaz que foi assinado por representantes autorizados para cada parte.
  • Retenção padrão
    Insira um número para representar o percentual que será retido como retenção nos itens de linha dos Itens do contrato . Por exemplo, se você planeja reter dez (10) por cento do valor do item de linha, insira 10%.
  • Fonte de Financiamento
    Selecione a "Fonte de financiamento" neste lista suspensa. Esta é a empresa que sua equipe contratou para executar o trabalho. Para aparecer como uma opção de lista, adicione uma empresa ao Diretório do projeto
  • Arquiteto/Engenheiro
    Selecione o arquiteto ou engenheiro líder para o projeto neste lista suspensa. Para aparecer como opção nessa lista, a empresa precisa ter um registro no Diretório do projeto.
  • Descrição
    Insira uma descrição mais detalhada do financiamento. Você pode aplicar as opções na barra de ferramentas de formatação ao seu texto.

Editar os privilégios de acesso

ParseError: ")" expected (click for details)
Callstack:
    at (products/online/user-guide/project-level/funding/tutorials/beta-edit-fundings), /content/body/div[8]/div/div[3]/div/pre, line 2, column 108

Editar as datas

Para atualizar o financiamento com datas importantes, faça o seguinte:


 Obs.
O Administrador do Procore da sua empresa gerencia as datas que aparecem na seção "Datas de financiamento" usando o recurso de conjuntos de campos configuráveis. Para mais detalhes, consulte Quais campos na ferramenta Financiamento posso configurar como obrigatórios, opcionais ou ocultos?
  • Data de início
    Selecione o data de início oficial do projeto de construção.
  • Data prevista de conclusão
    Selecione o data de conclusão estimado do projeto de construção no controle de calendário.
  • Data de conclusão substancial
    Selecione a data de conclusão substancial do projeto de construção no controle de calendário.
     Ponta
    Se o campo "Data de conclusão substancial" estiver disponível em seu projeto, lembre-se de que o Procore atualiza automaticamente a "Data de conclusão substancial" para corresponder à "Data de conclusão substancial revisada" de cada FCO (Alteração contratual de financiamento) quando cada alteração contratual for "Aprovada".
  • Data de conclusão real
    Selecione a data real de conclusãodo projeto de construção.
  • Data de Financiamento
    Selecione a data do contrato no controle de calendário.
  • Data de recebimento do financiamento assinado
    Selecione a data no controle de calendário. O contrato assinado recebido representa a data em que o contrato assinado foi recebido.
  • Data de Execução
    Selecione a data no controle de calendário. A data de execução representa a data em que o acordo foi assinado por representantes autorizados de todas as partes do contrato.
  • Emitido na data
    Selecione a data no controle de calendário. A data emitida na data representa a data em que o acordo contratual foi emitido para ambas as partes.
  • Data de devolução
    Selecione a data no controle de calendário. A data de devolução é a data em que o contrato foi devolvido.
  • Data da carta de intenção
    Selecione a data da Carta de Intenção (LOI) no controle de calendário.
  • Data da Carta de Aprovação
    Selecione a data da Carta de aprovação (LOA) no controle de calendário.
  • Data de término do financiamento
    Selecione a data no controle de calendário. Uma data de rescisão de contrato é uma data descrita no prime onde todas as partes cumpriram todas as obrigações e termos contratuais.
  • Data de Entrega
    Selecione a data no controle de calendário.

Editar as inclusões e exclusões

Por padrão, você pode inserir itens de linha nos SOV do contrato a qualquer momento, desde que o contrato NÃO esteja no status "Aprovado".

 Obs.
Seu equipe de projeto pode optar por habilitar uma definição de contrato, que permite que usuários com permissões de edição para os SOV façam alterações nos SOV a qualquer momento. Para saber mais sobre essa definição, consulte O que é a definição "Habilitar itens do contrato sempre editáveis"?
Adicionar itens de linha ao SOV de financiamento

Para adicionar manualmente itens de linha aos SOV do financiamento:

  1. Escolha entre as seguintes opções:
    • Se o SOV estiver em branco, clique em Adicionar linha em "Você ainda não tem itens de linha".
      OU
    • Se você tiver itens de linha existentes, clique em Adicionar linha
      O Procore cria novos itens de linha começando com o número '1'. As linhas subseqüentes são criadas em ordem numérica.
  2. Designe um código de orçamento para o novo item de linha. Você tem estas opções:
    • Para atribuir um código de orçamento existente ao item de linha, comece a digitar um código na caixa Pesquisar e selecione o código correspondente na lista.
      OU
    • Para criar um novo código de orçamento para o item de linha, clique no botão Criar código de orçamento . Em seguida, selecione os itens de segmento apropriados no(s) lista suspensa para atender aos requisitos de código de orçamento padrão do seu projeto. Em seguida, clique em Criar.
  3. Dependendo do método contábil que você estiver usando, escolha as etapas apropriadas para adicionar um item de linha:
    • Para um contrato baseado em valor:
      Um SOV baseado em valor requer o seguinte entrada de dados:
      • Código do Orçamento
        Selecione um código de orçamento ou clique em Criar código de orçamento. Consulte O que é um código de orçamento na EAP do Procore?
      • Descrição
        Insira uma descrição para o item de linha. Por exemplo, digite: Taxa de Serviço Mensal
      • Quantidade
        Insira o valor total do item de linha.
      • Faturado até a data
        Posteriormente, ao criar faturas, essa coluna mostrará automaticamente o valor que já foi faturado até a data.
      • Valor Restante
        Posteriormente, quando você criar faturas, essa coluna mostrará automaticamente o valor que ainda NÃO foi faturado até a data.
    • Para um contrato baseado em unidade/quantidade:
      Um SOV baseado em unidade/quantidade requer o seguinte entrada de dados:
      • Código do Orçamento
        Selecione um código de orçamento ou clique em Criar código de orçamento. Consulte O que é um código de orçamento na EAP do Procore?
      • Descrição
        Insira uma descrição para o item de linha. Por exemplo, digite: Taxa de Serviço Mensal
      • Qty
        Insira o número de unidades.
      • UOM
        Selecione a Unidade de Medida (UM) na lista. Consulte Quais unidades de medida estão incluídas na lista principal do Procore? e Adicionar uma unidade de medida à lista principal de unidades de medida.
      • Custo Unitário
        Insira o Custo unitário nessa caixa. Você notará que o valor nessa coluna contém quatro (4) pontos decimais (por exemplo, US$ 0,0000) para permitir que você insira o valor específico necessário para calcular preços precisos.
        Exemplo
        Se você está comprando 50.000 unidades por R$ 1.006.625,00, Você digitaria um preço unitário de US$ 20,1325.
      • Quantidade
        O sistema calcula automaticamente o subtotal para você, com base nas entradas QtyUMCusto Unitário
      • Faturado até a data
        Posteriormente, ao criar faturas, essa coluna mostrará automaticamente o valor que já foi faturado até a data.
      • Valor Restante
        Posteriormente, quando você criar faturas, essa coluna mostrará automaticamente o valor que ainda NÃO foi faturado até a data.
  4. Opcional: Repita as etapas acima para adicionar quantos itens de linha forem necessários.
  5. Clique em Salvar
    O Procore salva os itens de linha nos SOV do contrato.
Importar itens de linha de um arquivo CSV para os SOV de financiamento
  1. No cartão "Itens do contrato", clique no botão Importar SOV de CSV
  2. Clique no botão Fazer download de modelo CSV e escolha uma destas opções:
    • Modelo em branco. Clique nessa opção para fazer download de um modelo em branco.
      OU
    • Modelo com itens de linha existentes.  Clique nessa opção para fazer download de um modelo que inclua quaisquer dados de item de linha existentes do orçamento do seu projeto.
       Obs.
      • O Procore faz download de um arquivo de modelo CSV para o local de download de arquivos do seu navegador Web.
      • O nome do arquivo .sf é: Funding SOV Template.csv
  3. Abra o modelo que você baixou em seu computador.
  4. Insira os dados que deseja carregar diretamente no modelo.
     Importante
    NÃO altere nem reorganize os títulos das colunas no arquivo de modelo.
  5. Depois de inserir seus dados item de linha, salve suas atualizações de arquivo no formato de arquivo "Valores separados por vírgula".
  6. Retorne ao Procore. Em seguida, na seção "Arquivo CSV", escolha uma destas opções:
    • Clique em Carregar arquivo
      OU
    • Use uma operação de arrastar e soltar para mover o modelo que você acabou de atualizar para a seção "Arquivo CSV".
  7. Escolha uma destas opções:
    • Adicione outros itens de linha. Escolha essa opção se quiser criar novos itens de linha usando os dados em seu modelo.
      OU
    • Substitua itens de linha existentes. Escolha essa opção se quiser apagar qualquer item de linha existente do financiamento e substituí-lo por dados em seu modelo.
  8. Clique em Importar

Editar o método contábil

O primeiro passo ao atualizar um SOV é definir o método contábil do contrato. O método escolhido também se aplica a todas as alterações contratuais e/ou faturas desse contrato. O método contábil só pode ser alterado ANTES de você adicionar itens de linha a um SOV. O Procore NÃO permite que você altere a método contábil de um contrato após a adição dos itens de linha.

 Ponta
Qual é a diferença entre o contrato Baseado em valor e Baseado em unidade/quantidade? Para obter detalhes, consulte Como defino o método contábil de um contrato ou financiamento?
  • Para alterar o método contábil para Unidade/Quantidade, clique no botão Alterar para Unidade/Quantidade
  • Para alterar o método contábil de volta para Baseado em Valor, clique no botão Alterar para Baseado em Valor

Editar o cronograma de valores

Você tem estas opções ao editar um SOV:

Editar um item de linha

Você pode editar um item de linha existente usando a função edição in-line. Basta clicar em uma das células de dados e substituir o conteúdo existente.

Adicionar e excluir itens de linha
  1. Navegue até o financiamento.
  2. Clique na guia Itens do contrato .
  3. Clique no reticências verticais (⋮). Em seguida, escolha uma destas opções:
    • Adicionar acima. Selecione essa opção para adicionar um item de linha acima do item de linha atual. Os itens de linha adicionados são registrados na guia "Histórico de alterações" do financiamento.
    • Adicione abaixo. Selecione essa opção para adicionar um item de linha abaixo do item de linha atual. Os itens de linha adicionados são registrados na guia "Histórico de alterações" do financiamento.
    • Excluir. Selecione essa opção para excluir o item de linha atual. Os itens de linha excluídos são registrados na guia "Histórico de alterações" do financiamento.
  4. Clique em Salvar.
Reorganizar itens de linha

Para mover uma item de linha para o topo da lista, clique na célula que pretende mover. Em seguida, digite "1" na lista. Isso move a linha selecionada para o topo da lista e ajusta todos os itens de linha existentes em ordem crescente consecutiva.

Editar os anexos

Você pode adicionar ou excluir anexos de um financiamento. Você pode adicionar e excluir anexos quando o financiamento estiver em qualquer status.

Adicionar anexos

Para adicionar anexos de arquivo a um financiamento:

  1. No cartão "Anexos", clique em Editar.
  2. Clique em Anexar arquivos
  3. Na caixa de diálogo "Anexar arquivos", realce o local onde os arquivos para upload estão armazenados. As opções incluem:
    • Meu computador. Clique em Carregar arquivos para abrir o localizador do computador. Selecione os arquivos a serem carregados e clique em Abrir
    • Fotos. Se a ferramenta Fotos estiver ativa no projeto, escolha o local na lista Selecionar álbum e procure o(s) arquivo(s) para upload.
    • Desenhos. Se a ferramenta Plantas estiver ativa no projeto, escolha a área na lista Selecionar área e procure o(s) arquivo(s) para upload.
    • formulários. Se a ferramenta Formulários estiver ativa no projeto, escolha o modelo na lista Selecionar modelo e procure o(s) arquivo(s) para upload.
    • Documentos. Se a ferramenta Documentos estiver ativa no projeto, navegue até a pasta que armazena os arquivos a serem carregados e selecione-os.
  4. Clique em Anexar


    Um indicador de progresso mostra o status do upload.
  5. Clique no ícone Fechar (X) na caixa de diálogo Anexar arquivos.

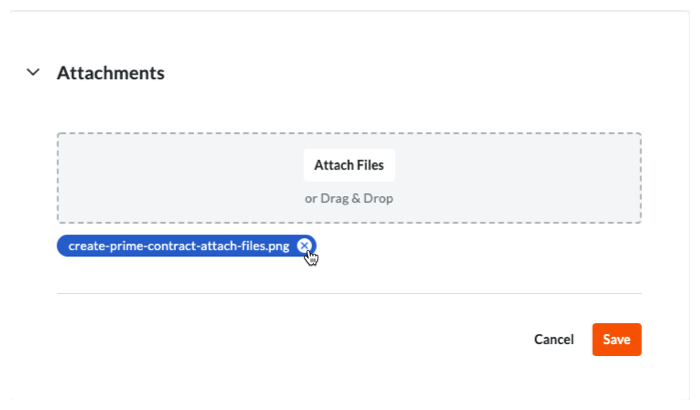

Excluir anexos

Para excluir um anexo:

  1. No cartão "Anexos", clique em Editar.
  2. Clique no (x) no arquivo que você deseja excluir.
  3. Clique em Salvar no cartão "Anexos".
